屋面注漿施工工藝視頻
屋面注漿施工是一種用于修復屋頂防水層的技術,它涉及將特定的化學漿料注入到建筑物的屋頂結構中,以填補裂縫、孔洞和其他缺陷。這種工藝通常由專業的建筑團隊執行,以確保最佳的施工效果和持久性。以下是關于屋面注漿施工工藝的簡要概述:,,1. 準備工作:在開始注漿之前,需要確保屋頂表面干凈、干燥且無油污。還需要檢查屋頂?shù)慕Y(jié)構完整性,確保沒有其他潛在的問題。,,2. 鉆孔定位:使用專業工具在屋頂上鉆孔,以便將注漿材料引入到所需的位置。這些孔的位置應該根據屋頂?shù)木唧w問題來選擇。,,3. 注入漿料:一旦鉆孔完成,就可以將注漿材料通過鉆孔注入到屋頂結構中。這個過程可能需要使用特殊的注射設備或手動操作。,,4. 固化過程:注漿材料注入后,需要等待一段時間讓其自然固化。固化時間取決于所使用的材料和環境條件。,,5. 檢查和維護:注漿完成后,需要對屋頂進行檢查,以確保所有問題都已得到解決。如果有必要,可以進行額外的維護工作。,,屋面注漿施工是一種有效的方法,可以修復屋頂防水層的問題,提高建筑物的防水性能。這項工作應由專業人員進行,以確保最佳的施工效果和安全。
屋面注漿施工工藝概述
屋面注漿施工工藝通常涉及到注漿管的預埋、注漿材料的準備、注漿過程的執行以及注漿后的處理等多個環節。注漿管可以是預埋式的,也可以是一次性使用的,它們通常具有柔韌性和一定的承壓能力,能夠在混凝土壓力下保持通暢。注漿材料則需要根據工程的具體要求和地質條件來選擇,常見的有水泥漿、化學漿材等。

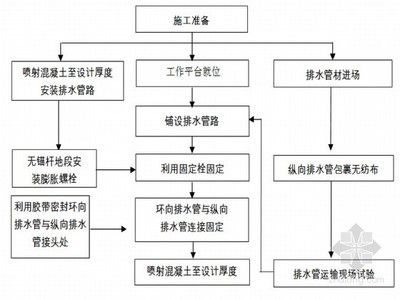

施工步驟
- 準備工作
- 清理基面:首先需要清理掉基面上的水泥殘?jiān)透街母⊥恋入s質。
- 固定注漿管:把外層織物理順,用力套入藍色喇叭接口,并確認已經插入到底。在喇叭的另一端套上PVC增強注漿管。按照施工縫的方向布置IT管,IT管距離背水面150mm安裝。需要注意的是,IT管本身不能露出將要澆筑的混凝土體,同時確定PVC管暴露在混凝土體外,以便將來注漿。
- 注漿過程
- 注漿管的連接:注漿管的兩端連接有注漿、出漿導管,使用方便。注漿完畢后,可用清水沖洗注漿管,以便以后再次使用。在不進行預埋注漿管注漿時,注漿及出漿導管開口處密封住,防止雜物進入其中。
- 注漿材料的選擇:注漿材料可選擇灌注環氧樹脂漿液,可以密封施工縫。注漿管外徑12mm;內徑8mm;30*變形時的壓力&t;7MPa;重約71t/m;工作溫度<70℃。
- 注漿后的處理
- 密封處理:注漿完成后,密封膠條由于自身的彈塑性,回復原位,從而確保了接縫處的密封性。
- 質量檢查:預埋注漿管可通過現場壓力注水,確認接縫的水密性,當接縫漏水時才需注漿。
注意事項
- 在施工過程中,需要注意注漿管的布置間距和固定,通常每隔一段距離需要用水泥釘固定夾或鐵絲固定,相鄰兩個回路,IT管的末端須重疊須10cm。
- 注漿材料的選擇需要考慮工程的具體要求和地質條件,同時也要考慮到注漿后的固化時間和強度。
結語
雖然我無法直接提供視頻教程,但以上信息提供了屋面注漿施工的基本步驟和注意事項,可以幫助您更好地理解和執行屋面注漿施工。如果您需要更詳細的指導或遇到具體的技術問題,建議咨詢專業的工程師或相關的技術支持人員。
注漿材料配比及性能
注漿管固定技巧詳解
注漿后質量檢測方法
屋面防水效果評估標準
發表評論
還沒有評論,來說兩句吧...
