柱子包鋼加固施工步驟(包鋼加固后結構復檢方法)
包鋼加固施工步驟主要包括以下幾個環節:需要根據結構設計圖紙進行測量定位,確定包鋼的位置和尺寸。在柱子上安裝包鋼的固定件,如螺栓、夾具等,確保包鋼牢固地固定在柱子上。將包鋼材料切割成合適的尺寸,并進行表面處理,如打磨、除銹等。將處理好的包鋼材料安裝到柱子上,并通過焊接或螺栓連接等方式將其固定。,,在包鋼加固后,需要進行結構復檢以確保加固效果。復檢方法包括對柱子的外觀進行檢查,觀察包鋼是否牢固地固定在柱子上;對柱子的承載力進行檢測,通過加載試驗等方法評估柱子的承載能力是否符合設計要求;以及對柱子的變形進行觀測,檢查是否存在過大的變形現象。如果復檢結果表明柱子的承載力和變形均符合要求,則可以認為包鋼加固施工成功,否則需要重新進行加固施工。
柱子包鋼加固施工步驟
一、準備階段
- 結構檢測:首先需要對柱子進行詳盡的結構檢測,確認柱子的損傷狀況和承載力不足的程度,以便制定合理的加固方案。
- 設計圖紙:由專業的結構工程師根據檢測結果,設計具體的加固方案和圖紙,包括選用的鋼材規格、焊接方式、固定點位置等。
- 材料準備:根據設計要求準備所需鋼材(如角鋼、扁鋼或鋼板)和其他輔助材料,像焊條、膨脹螺絲、灌漿材料(如環氧樹脂灌漿料或高強度的水泥基灌漿料)等。
二、柱子預處理
- 表面處理
- 清除柱子表面的雜質、松散混凝土和銹跡,保證新舊材料之間的良好粘結。對于原構件混凝土截面的棱角應進行圓化打磨,磨圓的混凝土表面應無松動的骨料和粉塵。鋼材表面應進行除銹、打磨處理,使其粘接面露出金屬光澤,且打磨粗糙度越大越好,打磨紋路應與鋼材受力方向垂直。若混凝土表層有剝落、空鼓、蜂窩、腐蝕等劣化現象的部位應予以剔除并用材料修補,裂縫部位應首先進行封閉處理。
- 尺寸校正:如有必要,對柱子的垂直度和平整度進行微調,確保加固后的結構穩定性。
三、鋼材加工與安裝

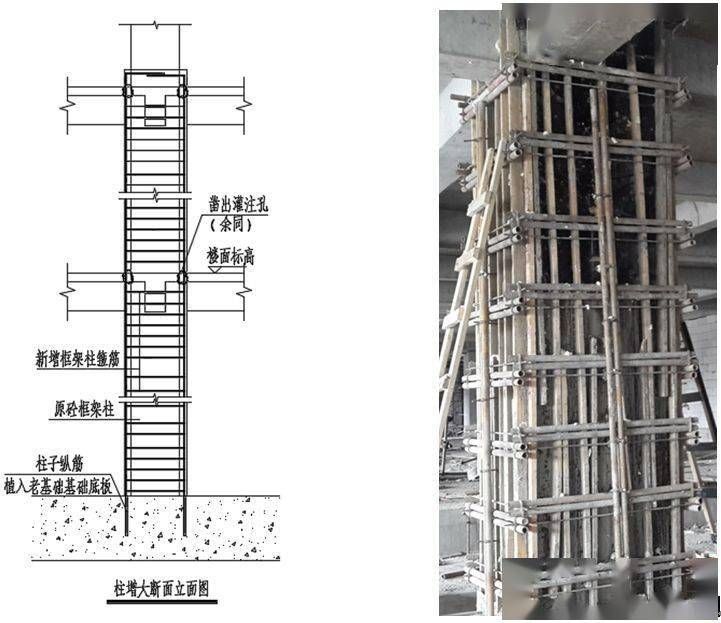

- 鋼材切割與成型:按設計圖紙要求,將鋼材(如角鋼、扁鋼等)切割至指定長度,并彎曲成適合柱子外形的環形或半圓形套筒等形狀。
- 焊接或螺栓連接

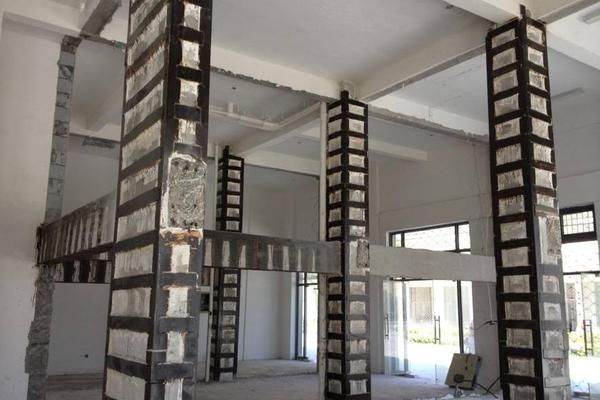

- 將加工好的鋼材套筒焊接或使用高強度螺栓固定在柱子周圍,形成封閉的加固外殼。若采用焊接,綴板與角鋼搭接部位須三面圍焊,焊縫應符合設計及《建筑鋼結構焊接規程》要求;豎向的角鋼與原結構柱盡量貼緊且基本順直,如原結構柱出現較大偏差,應進行順直處理。在安裝外粘型鋼骨架時,要在找平的表面上,每隔一定距離粘貼小墊片,使鋼骨架與原構件之間留有縫隙,以備壓入膠液。
- 預留接口:為了方便后續的灌漿,應在鋼材套筒上預留灌漿口和排氣口。
四、鉆孔和錨固(部分方法涉及)
- 在鋼板上鉆固定螺栓孔,把鋼板緊靠粘合面,在混凝土上相應位置鉆固定螺栓孔,也可用放樣的方法確定混凝土中的固定孔位置。鉆孔的位置、深度和間距應按照設計圖紙進行。
五、灌漿填充
- 混合灌漿材料:按制造商推薦比例配制高性能水泥砂漿或專用灌漿料(如環氧樹脂灌漿料或高強度的水泥基灌漿料),保證流動性好且強度高。
- 灌漿作業:通過預留的灌漿口向柱子與鋼材套筒間的空隙注入灌漿材料,直至灌滿并排出頂部的氣體,確保無空洞。
- 養護:灌漿后,根據材料特性和環境條件,采取適當?shù)酿B(yǎng)護措施,保證灌漿材料完全硬化。
六、后期處理與測試
- 表面修飾:待加固結構完全穩定后,可對外觀進行修飾,如涂漆防腐,或覆蓋裝飾材料,恢復建筑原貌。
- 結構復檢:加固完成后,進行結構復檢,驗證加固效果是否達到設計要求。
柱子包鋼加固驗收標準
包鋼加固后結構復檢方法
柱子加固施工安全注意事項
包鋼加固施工質量控制要點
