建筑增層加固的成本控制策略
:,建筑增層加固是提高建筑物使用功能和延長使用壽命的重要手段,其成本控制是項目實施過程中的關鍵問題,本文提出了一套有效的成本控制策略,旨在幫助建筑師和工程師在增層加固工程中實現成本的優化,通過精確的需求分析和預算編制,確保項目目標與實際需求相符,避免不必要的開支,采用先進的技術和材料,以減少施工時間和成本,對施工過程進行精細化管理,包括合理安排施工順序、加強現場監督等,可以有效降低浪費和返工率,建立完善的成本控制機制,包括定期的成本審計和反饋機制,確保成本控制在合理范圍內,通過這些策略的實施,可以有效地控制建筑增層加固的成本,為項目的成功實施
建筑增層加固成本控制策略
一、設計階段
- 優化設計方案
- 在建筑增層加固設計時,應充分考慮原建筑結構特點和承載能力。例如,合理確定增層的結構形式,避免過度設計導致材料和施工成本增加。通過精確的結構計算和分析,減少不必要的加固措施,從而降低成本。據研究,合理的設計方案可降低后續施工和材料成本約10% - 20%。
- 采用先進設計技術
- 利用BIM(建筑信息模型)技術等先進手段。BIM技術可以精確模擬建筑增層加固后的結構性能,提前發現設計中的問題,避免施工中的變更和返工,進而控制成本。例如,在某建筑增層加固項目中,使用BIM技術后,因設計變更導致的成本增加從原來的約8%降低到了3%左右。
二、材料選擇方面
- 性價比分析
- 對加固材料進行詳細的性價比分析。例如,碳纖維和玻璃纖維等復合材料雖然性能較好,但價格相對較高。在滿足加固要求的前提下,對比傳統加固材料(如鋼材)和新型材料的成本,選擇最經濟的材料。如對于一些承載能力要求不是特別高的增層加固部分,使用普通鋼材可能比碳纖維材料更節省成本。
- 材料用量精準計算
- 根據精確的結構分析計算材料用量,避免材料浪費。在增層加固中,準確計算梁、柱等構件所需的加固材料數量,如混凝土的立方數、鋼筋的噸數等。同時,考慮施工過程中的損耗率,一般控制在3% - 5%,合理采購材料。
三、施工工藝
- 選擇高效工藝
- 采用高效的施工工藝可以縮短施工周期,從而降低成本。例如,在混凝土加固施工中,采用噴射混凝土工藝,相比傳統的澆筑工藝,可以提高施工速度,減少人工成本和模板使用量。據統計,噴射混凝土工藝可使這部分成本降低約15%。
- 減少返工風險
- 施工前對施工人員進行詳細的技術交底,確保施工工藝的正確執行。如在鋼筋焊接工藝中,嚴格按照規范操作,避免因焊接質量問題導致返工。返工可能會使人工成本增加約30% - 50%,還會增加材料的額外消耗。
四、人工成本控制
- 提高人員技能
- 通過培訓提高施工人員的技能水平。熟練的施工人員工作效率更高,可以在較短時間內完成加固任務。例如,經過專業培訓的鋼筋工綁扎鋼筋的速度比未經培訓的工人快約20% - 30%,從而減少人工工時,降低成本。
- 合理人員配置
- 根據工程進度和任務量合理安排施工人員數量。避免人員閑置或過度勞累,保證施工效率。在建筑增層加固的基礎施工階段,需要較多的勞動力,而在一些后續的輔助施工環節,則可以適當減少人員。
五、施工管理

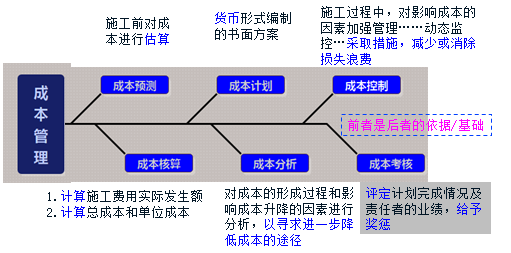

- 加強現場管理
- 建立健全的施工現場管理制度,加強對施工質量、安全、進度的監控。例如,嚴格把控加固工程的質量,避免因質量問題導致的返工和維修成本。同時,確保施工安全,防止發生安全事故造成額外的經濟損失,安全事故可能會使成本增加約20% - 50%。
- 進度管理
- 合理制定施工進度計劃,避免工期延誤。工期延誤可能會導致人工成本增加、設備租賃費用增加等。如每延誤一天,可能會使人工成本增加約0.5% - 1%,設備租賃費用增加約1% - 2%。
六、設備成本控制
- 合理選型
- 根據建筑增層加固工程的需求,選擇合適的機械設備。例如,對于小型增層加固工程,不需要租賃大型的起重設備,避免設備閑置浪費。合適的設備選型可以降低設備租賃或購置成本約10% - 20%。
- 設備維護
- 定期對機械設備進行維護保養,延長設備使用壽命,提高設備使用效率。例如,對混凝土攪拌機進行定期保養,可減少設備故障,保證施工進度,避免因設備故障導致的延誤成本。
建筑增層加固材料性價比分析
BIM技術在加固設計中的應用案例
噴射混凝土工藝與傳統工藝比較
建筑加固施工人員技能培訓方法
