粘貼鋼板加固的施工流程(2016-11-14\)
粘貼鋼板加固是一種常用的建筑結構加固方法,適用于提高建筑物的承載力和抗震性能,以下是該施工流程的簡要概述:,1. 準備工作:首先進行現場勘察,評估加固區域的結構和使用功能,然后準備所需的材料,包括鋼板、膠粘劑、錨栓等。,2. 清理表面:對需要加固的區域進行清潔,確保表面無油污、塵土和其他雜質。,3. 鉆孔:根據設計要求,在鋼板上鉆孔,孔徑和深度應符合設計要求。,4. 安裝錨栓:將錨栓插入鉆孔中,并用專用工具固定。,5. 粘貼鋼板:將鋼板放置在預定位置,用膠粘劑將其粘貼在錨栓上。,6. 固化:等待膠粘劑完全固化,通常需要24小時或更長時間。,7. 檢查與驗收:完成固化后,對加固效果進行檢查,確保滿足設計要求。,8. 維護:加固完成后,對建筑物進行定期檢查和維護,以確保其長期穩定運行。
粘貼鋼板加固的施工流程

- 施工準備階段
- 根據加固施工圖進行現場定位放線,明確施工的具體位置。
- 根據現場和被加固構件實際情況制定施工計劃,例如拆除加固部位的隔墻、管道、吊筋、膨脹鏍栓等。
- 對施工用機器設備進行檢查,確保設備正常運行。
- 砼及鋼表面處理
- 混凝土表面處理
- 被粘貼混凝土表面要打磨平直,除去表面浮漿、油污及雜質,直至完全露出結構新面,但要保證混凝土保護層厚度不小于15mm。若有裂縫,應先用找平膠砂漿修補,用無油壓縮空氣吹出粉粒,并將表面清洗干凈。
- 對粘貼部位的混凝土構件表面進行處理,鏟除抹灰層,用砂輪或角磨機打磨混凝土表面疏松層及油污等雜質,直至完全露出新的混凝土界面,并用壓縮空氣將表面浮灰清除潔凈,再用丙酮擦拭,要求混凝土表面須清潔,無油脂,并且保持干燥。
- 經處理后的混凝土表面,若有凹凸不平常,應使用修補材料將缺陷部位填補平整(大的缺陷應用比原結構混凝土高一等級的細石混凝土修補),修復后的表面應光滑平整,有段差或轉角部位,應抹成平滑的曲線。若表面有漏水現象,應先做導水或防水處理,確保加固部位干燥。若原混凝土表面有裂縫的,應用裂縫修補劑進行修補。然后對修復后的表面進行平整。待找平、修補材料表面干燥后再進行下一步施工。
- 鋼材表面處理

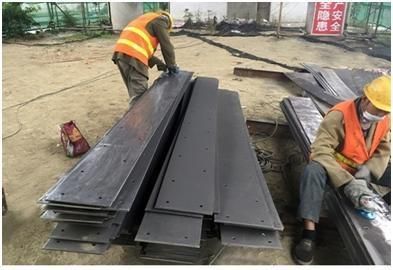

- 鋼板被粘貼表面且砂輪磨去銹蝕的表面,將鋼板(用化學錨栓)固定在被加固構件上。
- 對鋼材粘貼結合面進行表面處理,進行除銹和粗糙處理,打磨紋路應與鋼板受力方向垂直,并用丙酮擦拭潔凈。
- 鋼板粘貼面應用角磨機進行粗糙、除銹處理,直至打磨出現光澤,使用前若潔凈僅用干布擦拭即可。
- 混凝土表面處理
- 鋼板固定
- 在鋼板上鉆孔及清空,在鋼板上鉆膨脹螺栓孔和注膠孔,一般每平方米可設固定螺栓孔6 - 7個,注膠孔3 - 4個。然后把鋼板緊靠粘合面,在混凝土上相應位置鉆固定膨脹螺栓孔(也可用放樣的方法確定混凝土中的固定孔位置),將鋼板托起懸掛在各螺栓上,一次擰緊螺母。為控制注膠層的厚度,可在每個緊固螺栓孔周?chē)麎|一定厚度的墊片。
- 若采用加壓固定及卸荷系統準備(根據實際情況和設計要求,卸荷步驟有時省去),加固構件所承受的活荷載如人員、辦公機具宜暫時移去,并盡量減小施工臨時荷載。加壓固定可采用千斤頂、墊板、頂桿所組成的系統(能產生較大壓力且有卸荷效果),也可采用膨脹螺栓、角鋼、墊板所組成的系統(僅能產生較小壓力,不能產生卸荷效果,適合側面鋼板的粘貼)。
- 密封邊縫
- 用粘鋼膠兌水泥,將鋼板與被加固構件間縫隙封閉,并按間距500mm預留注膠孔和排氣孔。鋼板與砼之間宜采用化學錨栓連接。
- 按推薦配膠比例稱取并調配封口膠,用抹刀將鋼板周邊縫隙、膨脹螺栓及注漿嘴周?chē)g隙用封口膠密封,不允許出現密封不嚴現象。封口膠在25℃時的可操作時間約為60分鐘,可根據施工具體情況確定每次配膠量,密封施工一天(25℃)后即可進行灌漿粘貼施工。
- 配膠

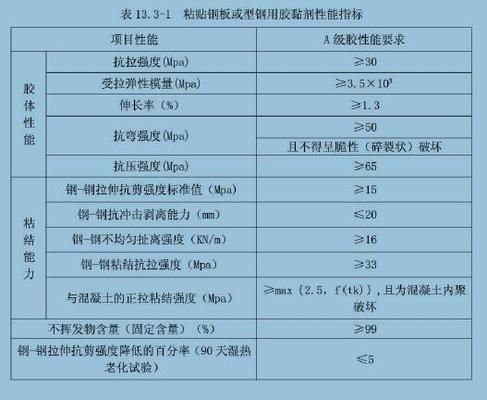

- 按產品供應商提供說明書要求,嚴格按照比例進行膠的配制,在配制過程中嚴禁雨水、灰塵等異物混入結構膠。
- 配膠前對灌注膠兩組分進行充分的上下攪拌。根據估計的用膠量按推薦配膠比例準確稱取A、B兩組分,用膠料攪拌器攪拌均勻后倒入灌漿容器。
- 建筑結構膠為A、B兩組份,取潔凈容器(塑料或金屬盆,不得有油污、水、雜質)和稱重衡器按說明書配合比混合,并用攪拌器攪拌約5 - 10分鐘至色澤均勻?yàn)橹埂嚢钑r(shí)最好沿同一方向攪拌,盡量避免混入空氣形成氣泡,配置場所宜通風良好。
- 注膠
- 將配制好的膠液裝入特制的壓力容器中,連接到注膠口,開動空壓機進行壓力灌膠。
- 用腳踏泵或其它灌漿機具從注漿嘴壓力注入膠液,注膠工作應從一端開始,當鄰近注膠嘴有膠液流出時,將當前的注膠嘴封閉,移至出膠的注膠嘴繼續注膠。當排氣管中有膠液流出時則將其彎折扎緊。注膠的同時用橡皮錘敲擊鋼板,由聲音判斷膠液流動情況及膠液是否注滿。傾斜及垂直安裝的鋼板要從最低位置開始注入。最后一個排氣管應在維持注入壓力的情況下封堵,以防膠層脫空。
- 自檢
- 鋼板注膠后,用手錘沿粘貼面輕輕敲擊鋼板,如無空洞聲,表示已粘貼密實,否則應補注膠,若錨固區粘結面積小于90%,非錨固區粘結面積小于70%則此粘結件無效,應重新粘貼。
- 靜置養護
- 一般要求固化24h以上,常溫(25℃)下,固化不少于3天;固化溫度降低,固化時間應相應延長。若固化溫度低于5℃,應采取紅外線燈(或碘鎢燈)加熱等加溫措施或使用低溫固化改性產品。注膠施工后最初幾小時應注意檢查是否有流膠現象,以防脫膠。
- 質量檢測

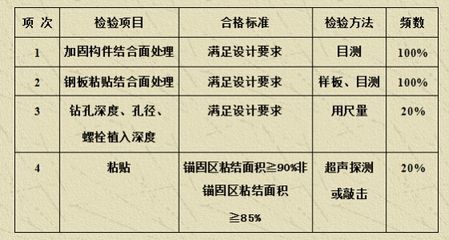

- 查看鋼板周邊是否有漏膠,觀察膠液的色澤、硬化程度,并以小錘敲擊鋼板檢驗鋼板的有效粘結面積。錨固區有效粘結面積不應小于90%,非錨固區有效粘結面積不應小于70%。不密實區可補鉆注膠孔和排氣孔進行補注。
- 粘鋼加固施工驗收根據混凝土結構加固設計規范(GB50367 - 2023)、鋼結構工程施工質量驗收規范(GB50205 - 2023)及其他相關規范執行。施工開始前,應確認鋼材和粘鋼膠的產品合格證、質量檢驗報告的各項性能指標滿足設計以及規范規定的要求。
- 根據設計要求,若有防腐要求,灌注粘鋼施工后,應按設計要求進行防腐處理。當外抹砂漿保護層防腐時,為有利于砂漿粘結,可于鋼板表面粘結或外包一層鋼絲網或涂刮膠后點粘一層豆石,最好在抹灰時涂刷一道混凝土界面劑。
