彩鋼板安裝及施工規范(彩鋼板安裝后的維護保養方法)
彩鋼板安裝及施工規范主要包括以下幾個方面:在安裝彩鋼板前,需要對彩鋼板進行質量檢查,確保其表面無損傷、變形等缺陷,在安裝過程中,需要按照設計圖紙和技術規范進行操作,確保彩鋼板的尺寸、位置等符合要求,還需要對彩鋼板進行固定和連接,確保其穩定性和安全性,在安裝完成后,需要進行維護保養工作,如定期清潔彩鋼板表面、檢查彩鋼板的固定情況等,以延長彩鋼板的使用壽命和保持其性能穩定,彩鋼板安裝及施工規范是保證彩鋼板質量和安全的重要手段,需要嚴格按照相關規范進行操作。

一、場所核實
- 尺寸核對

- 在干凈地面進行初次處理(通常為環氧樹脂底漆)之后,在設施定位時按設計圖紙對隔墻放線定位,確定現場尺寸是否與圖紙尺寸、設施位置有相矛盾的地方。
- 地面水平度核實
- 對現場地面的水平度進行核實,看波動是否較大,是否有必要對彩鋼板墻體底部整體較平,還是通過鋪瀝青油和密封膠條就能夠把地面找平。
二、安裝要求
- 槽鋁固定
- 固定槽鋁前必須先放線定位,偏差不能超過5mm。地面上的槽鋁在安裝位置涂一層瀝青油密封,有必要時貼寬40mm的密封膠條。槽鋁采用M6的膨脹螺絲固定,間距不超過1100mm。
- 龍骨固定
- 按圖紙要求將龍骨的間距確定,如果是樓層較低的混凝土屋面,可在頂面放線定位,吊碼沿線固定,間距不超過1200mm,吊碼采用M8的膨脹螺絲固定在頂面;如果為鋼構網架,根據現場條件和圖紙要求而定。龍骨與彩鋼板連接固準時必須用角鐵壓緊,不得留有縫隙。
- 內圓弧固定
- 先安裝好內圓弧的底座,底座可鋸成約250mm一節,底座的間距約500mm,即與內圓弧約成1:2的比例。
- 外圓弧固定
- 外圓弧與彩鋼板連接必須嚴實,外圓弧立柱不駁接。
- 門窗安裝
- 門窗的安裝位置和開啟方向按圖紙要求而定,單開門盡量開在同一塊彩鋼板上,雙開門的中心線盡量在板縫連接處,以便用切下的彩鋼板做門體。門窗的型材連接需嚴實,不能有縫隙。
- 風口(余壓閥)安裝
- 天花上的風口安裝要按圖紙施工,避開龍骨,墻體上的排(回)風口安裝要離地200mm,余壓閥安裝在氣流方向的下側。
- 外觀要求
- 整體安裝需平直美觀,不得有碰撞刮劃痕跡,要到最后才撕保護膜,板逢連接嚴實,打膠需嚴實平直,不得有縫隙。
三、彩鋼板房安裝驗收標準
- 連接牢固性
- 彩鋼板與基礎必須連接牢固,固定螺絲無遺漏。
- 垂直度要求
- 彩鋼板與垂直度偏差不得大于10MM。
- 密封要求
- 彩鋼板與鋁槽、鋁窗接縫處必須涂密封膠。
- 板間縫隙要求
- 板與板之間不得有明顯縫隙。
- 天溝、風沿密封檢查
- 天溝、風沿安裝完工后,必須檢查密封膠是否完整。
- 板材與鋁材固定要求
- 板材與鋁材固準時,抽芯鉚釘必須排裂整齊,間距不得大于400MM。
- 鋁窗安裝要求
- 鋁窗安裝必須牢固,配件齊備。

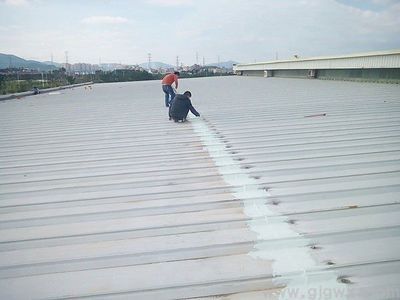

- 屋面要求
- 屋面采用壓型瓦噴,拼接不得小于壹漣漪,密封良好無滲漏脊瓦接頭處必須平整。
- 落水管要求
- 落水管應安裝牢固,保持垂直度。
- 防銹與外觀要求
- 外露鐵件必須涂刷防銹漆,外露基礎水泥粉刷,墻根部鋁合金壓牢不外露。工程竣工后打掃清理一切灰塵,垃圾,做到窗明地凈燈亮,外墻彩鋼板清潔整齊。

彩鋼板施工常見問題及解決方案
彩鋼板安裝后的維護保養方法
彩鋼板結構的安全檢測標準
彩鋼板施工質量控制要點
