空心樓板施工方案設計流程(空心樓板施工方案設計)
摘要:本文提出了一種適用于空心樓板施工的方案設計流程。該流程包括了從項目啟動到施工完成的各個環節,旨在確保施工質量和效率。在項目啟動階段,需要明確工程目標、評估項目風險并制定相應的施工計劃。隨后,進行現場勘察,確定樓板的尺寸和位置,以及所需的材料和設備。根據設計圖紙和技術規范,進行樓板結構設計和模板搭建。在施工過程中,嚴格控制混凝土澆筑質量,確保樓板結構的強度和穩定性。對完成的樓板進行質量檢查和驗收,確保滿足相關標準和要求。通過這一流程,可以有效地指導施工團隊完成空心樓板的施工任務,確保工程質量和安全。

空心樓板施工方案設計流程
空心樓板的施工方案設計是一個系統而復雜的過程,涉及多個環節和步驟。以下是詳細的施工方案設計流程:
1.施工準備
- 材料準備:根據設計圖紙和石膏填充箱的型號規格,編制材料進場計劃,并委托廠家生產.
- 技術培訓:組織施工技術人員進行針對性的學習,針對不同工種的班組進行技術安全交底,做好勞力準備.
- 場地準備:施工前在現場劃分出專門的材料場地,并根據石膏填充箱堆放的相關規定對場地進行處理.
2.模板安裝
- 支撐體系計算:對石膏填充箱模板支撐體系進行計算,根據計算結果搭設支撐體系.
- 模板鋪設:搭設完成后鋪模板,按圖紙及設計要求進行雙向起拱.
- 加密支撐:對暗梁和柱帽下部鋼管架支撐間距進行加密.
3.測量放線

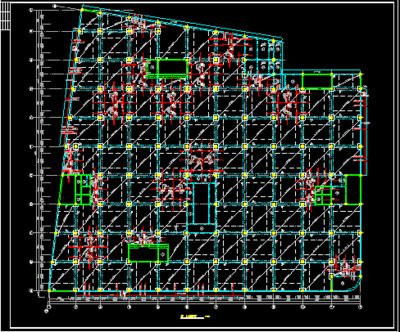

- 放線:根據排版圖進行放線,放出肋梁的位置線,確定石膏填充箱安裝位置.
4.鋼筋綁扎
- 鋼筋安裝:按施工圖進行鋼筋安裝,并根據國家建筑標準設計圖集和梁鋼筋綁扎施工方案對梁鋼筋綁扎施工.
5.水電預埋
- 預留管線:在石膏填充箱下部現澆混凝土板或肋梁中預留預埋管線.
- 替換標準規格:采用高度較小或尺寸較小的石膏填充箱替換預埋線盒高度超過下部板厚或者需要留設豎向孔洞的標準規格石膏填充箱,留出實心混凝土板帶.
- 安裝固定:安裝固定水電的線管、暗盒.
- 預埋梁柱:預埋梁、柱邊的樓板實心調.
6.石膏填充箱安裝
- 放線擺放:模板上放線后擺放石膏填充箱.
- 吊運堆放:將石膏填充箱吊運到板面上,并分散堆放.
- 清掃板面:將板面清掃干凈,確保石膏填充箱與模板面的緊密接觸.
- 墊塊安裝:用高度與下板厚度一致的混凝土墊塊均勻地墊在每個模盒下部的四個角上.
- 調整位置:對石膏填充箱按設計施工圖進行調整,并保證肋梁橫平豎直.
7.混凝土澆搗
- 澆筑混凝土:根據混凝土設計配合比及施工方案進行現場攪拌和澆筑,注意控制流動性以確保充分填充每個模塊.
8.質量控制與安全措施
- 質量監控:在施工過程中,主要涉及到的勞動力有模板安裝人員、模塊放置人員、鋼筋綁扎人員和混凝土澆注人員等。此外,還需要專業監理團隊對各個環節進行質量監控和協調管理.
- 安全培訓:加強對作業人員的安全教育培訓,并提供必要的個人防護裝備.
- 嚴密監管:在模塊放置和混凝土澆筑時應嚴密監管,防止發生意外事故.
通過以上步驟,可以確保空心樓板的施工方案設計科學合理,施工過程順利進行,最終達到預期的質量和安全標準。




空心樓板施工中的常見問題
空心樓板施工質量檢測方法
空心樓板施工安全風險防控
空心樓板施工進度管理技巧
發表評論
還沒有評論,來說兩句吧...
