廠房鋼構安裝方案設計(一個廠房鋼構安裝方案設計)
廠房鋼構安裝方案設計是確保鋼結構工程順利進行的關鍵步驟。該方案包括了從初步設計到施工細節的全面規劃,旨在優化結構性能、降低成本并提高施工效率。在設計初期,需進行詳細的結構分析,以確定合適的材料和構造方法。隨后,制定出詳盡的施工流程圖,包括吊裝、連接和固定等關鍵步驟。安全措施也是設計中的重要組成部分,需要考慮到現場作業的安全規程和緊急應對計劃。通過綜合考慮技術要求、成本預算和時間管理,本設計方案將確保整個鋼結構工程的順利實施,滿足建筑行業的標準和規范。
以下是一個廠房鋼構安裝方案設計:
一、安裝前準備
- 材料與構件檢查
- 所有鋼材和其他材料應具備質量證明書,如[3]中提到的,這是確保鋼材質量符合要求的重要依據。
- 對發運構件的清單進行核對,確保構件數量準確且無遺漏。
- 檢查鋼構造UT探傷報告,保證構件內部無缺陷。
- 測量工具準備
- 經緯儀:本工程宜采用精度為2S級的光學經緯儀,用于測量角度等,這是保證鋼結構安裝準確度的重要工具,如[3]所述。
- 水準儀:依據國家三、四等水準測量及工程水準測量用途要求,其精度控制在3mm/km之內,用于測量標高。
- 鋼卷尺:參與同一單位工程施工的各有關單位,須使用同一牌號、同一規格的鋼卷尺并經過標準計量校準鋼尺,以確保測量的一致性。
- 施工機械與設備配置
- 汽車吊:如QY25汽車吊2輛,用于鋼結構吊裝等工作,這是鋼結構安裝過程中的主要吊裝設備,參考[3]。
- 安裝交流電焊機BX3 - ,用于鋼結構構件的焊接工作。

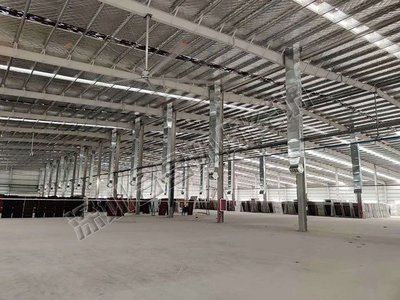

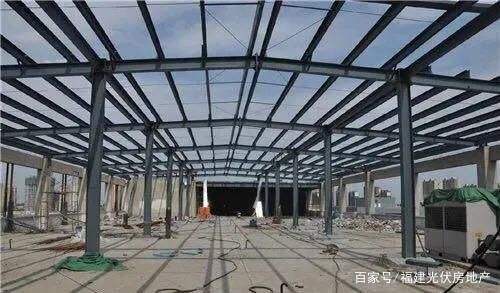

二、鋼柱安裝
- 鋼柱制作與運輸
- 對于鋼柱重量大、長度大無法一次制作運輸?shù)那闆r,可以采用分段制作,現場拼裝為整體再進行吊裝的方法。例如可將鋼柱分為兩節制作,如[2]中所述。
- 安裝順序與方法
- 首先根據圖紙要求,將第一排鋼柱和第二排鋼柱安裝好,再將鋼柱之間連梁安裝好。
- 起吊前,在鋼柱柱腳板位置墊好木方,以免鋼柱在起吊過程中將柱腳板損壞。采用單機回轉起吊的方式進行吊裝,如[2]中所建議。
三、柱間支撐安裝
- 制作與運輸
- 柱間支撐在工廠內整榀拼裝完后整體運輸?shù)浆F(xiàn)場進行安裝,以減少現場安裝工作量和提高安裝精度。
- 安裝步驟
- 柱間支撐與鋼柱采用節點板螺栓連接和焊接連接相結合的方式。制作及鋼柱安裝偏差對其安裝可能有較大的影響。

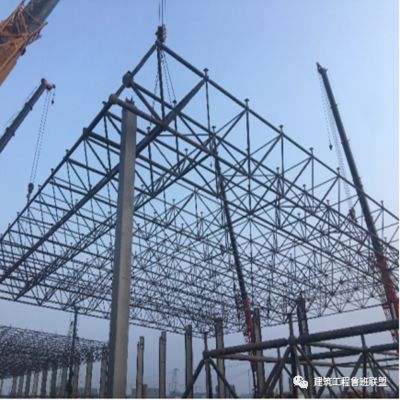

- 安裝時,分為三個單體1、2、3分別吊裝。三個單體均為平面桁架結構形式,吊裝為整體吊裝。安裝時先安裝3,而后用手拉葫蘆拉到鋼柱上臨時固定,而后安裝1,連接3和1的節點,拆除手拉葫蘆,最后安裝2。整體吊裝的三個單體桁架采用25T汽車吊4點吊裝,如[2]中的安裝流程。
四、屋架梁安裝
- 吊裝準備
- 對于最長的鋼架(如長56米)等較長構件,為防止在起吊過程中變形,采取雙機抬吊、四點吊裝的方法。四點吊裝起吊時四點同步受力,吊點距離保證在6米左右,這樣起吊過程中鋼架可達到均勻受力,在吊裝過程中可保持設計尺寸,合乎規范要求,參考[2]。
- 吊裝過程中的調整
- 屋架鋼梁吊裝時,在鋼絲繩上串聯一個手拉葫蘆,以調整鋼梁在空中的姿態。
- 屋面鋼梁吊裝到位后,在松鉤之前應連接相關屋面鋼檁條等,使之形成一個空間框架的穩定結構。如果不能在松鉤之前安裝屋面鋼檁條,為防止屋架鋼梁歪扭,應拉設纜風繩。纜風繩在吊裝之前固定到屋架鋼梁上,共設四根,拉設位置在鋼梁長度的1/3處,下面拉設在附近的鋼柱柱腳。纜風繩選用Ф13.5mm,使用1T手拉葫蘆拉緊。屋面主鋼梁間連梁安裝后,即可拆除纜風繩,如[2]中的操作。
五、屋面和墻面安裝
- 檁條安裝
- 將捆綁結實的檁條采用現場吊機將檁條吊運至其安裝部位,根據圖紙要求進行安裝。
- 根據檁距和軸線確定出檁條和鋼結構梁的交線(放線彈出的定位線),該交線即為檁托板的安裝線,將檁托焊接在鋼結構梁和支撐上。
- 焊接后應對焊縫及其四周進行防腐處理,防腐材料選用符合設計要求的油漆涂料,要求涂刷兩道。防腐前清除干凈焊縫表面的藥皮和污物。
- 天溝安裝
- 天溝對接前將切割口打磨干凈,對接時注意對接縫間隙不能超過1mm,先每隔10cm點焊,確認滿足焊接要求后方可焊接。
- 為加快天溝安裝速度,可在地面將兩至三節天溝拼成一體,然后用16噸吊車吊到安裝位置或吊到就近的位置,這樣不但可以提高天溝的對接質量,而且可以大大提高工作效率。

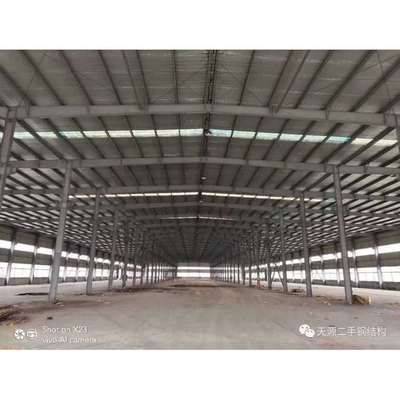

- 壓型鋼板安裝
- 首先確定安裝起始點,該點的確定根據設計圖紙及現場情況確定。確定好安裝方向后,彈射基準線,然后從一端向另一端一塊塊安裝。
六、屋脊板安裝
- 定位放線
- 放線定位第一塊屋脊板的起始基準線,順安裝方向定出屋脊堵頭及屋脊堵頭兩邊線的安裝控制線。
- 部件安裝
- 安裝屋脊堵頭板,堵頭板與壓型板接觸部位滿涂防水膠,然后安裝,用防水膠將堵頭密封防止?jié)B漏,依次安裝后續堵頭。
- 依起始基準線和控制線安裝第一塊屋脊板調整定位,在屋脊板上測量劃出彎折檔水板的定位板,用剪刀剪口,將屋脊板用規定的拉鉚頂固定于壓型板上,用防水膠將固定件密封,依劃出的彎折定位線彎折檔水板。
