鋼桁架安裝施工方案(鋼桁架安裝安全技術要點)
鋼桁架安裝施工方案是確保結構安全和質量的關鍵。在執行此任務時,必須嚴格遵守安全技術要點以確保作業人員的安全和結構完整性。以下是鋼桁架安裝過程中應遵循的要點:,,1. 施工前準備:, - 對現場進行徹底檢查,確保無障礙物或不穩定因素。, - 制定詳細的作業計劃和時間表。, - 準備所需的工具、材料和設備,并確保其處于良好狀態。,,2. 基礎與支撐:, - 確?;A(chǔ)穩固且承載能力符合設計要求。, - 使用適當?shù)闹蜗到y(tǒng)來穩定鋼桁架。,,3. 吊裝作業:, - 選擇適合的吊裝方法和設備,并確保操作員經過專業培訓。, - 在吊裝過程中,要密切監控重量分布和穩定性。,,4. 安裝定位:, - 按照設計圖紙精確定位鋼桁架的各個部分。, - 使用水平儀和測量工具確保所有部件正確放置。,,5. 連接與固定:, - 使用正確的焊接技術將各部分牢固地連接在一起。, - 對于需要螺栓固定的連接點,要確保螺栓緊固到位。,,6. 檢查與驗收:, - 完成安裝后進行全面檢查,確保沒有遺漏或錯誤。, - 邀請專業人員進行驗收,確保結構的安全性和功能性。,,7. 安全措施:, - 在施工期間采取必要的安全措施,如設置警示標志、提供安全防護裝備等。, - 定期組織安全教育培訓,提高員工的安全意識。,,通過遵循這些安全技術要點,可以有效地保證鋼桁架的順利安裝,同時保護工作人員和周圍環境的安全。
以下是一個鋼桁架安裝施工方案的示例:
一、工程概述
- 工程名稱與地點
- 明確鋼桁架安裝工程的具體名稱以及所在地點,例如[工程名稱]位于[具體地點]。
- 鋼桁架結構特點
- 描述鋼桁架的類型(如平面桁架、空間桁架等)、尺寸(跨度、高度等)、鋼材材質、構件重量等基本結構特征。
二、施工準備
- 技術準備
- 圖紙會審
- 組織施工技術人員對鋼桁架的設計圖紙進行會審,熟悉結構形式、節點構造、安裝要求等內容,發現并解決圖紙中的問題。
- 施工方案編制
- 根據工程特點、現場條件和相關規范要求,編制詳細的鋼桁架安裝施工方案,包括安裝順序、施工方法、質量控制措施等,并報相關部門審批。
- 技術交底
- 對施工班組進行技術交底,使施工人員明確施工任務、施工工藝、質量標準和安全注意事項等。
- 圖紙會審
- 人員準備
- 勞動力組織
- 配備足夠數量的管理人員(如項目經理、技術負責人、質量員、安全員等)、技術工人(如焊工、起重工、測量工等)和普工,明確各人員的崗位職責。
- 人員培訓
- 對特殊工種(如焊工、起重工等)進行資格審查,確保其持證上崗,并對所有施工人員進行安全、質量等方面的培訓。
- 勞動力組織
- 材料與設備準備
- 鋼構件驗收
- 鋼構件以及材料運輸進場應根據安裝進度計劃來安排,鋼構件及材料進場按日計劃確到每件的編號,構件最晚在吊裝前一天進場。對鋼構件的尺寸、形狀、表面質量、焊接質量等進行檢查驗收,對于制作超過規范誤差和運輸中受到的嚴重?fù)p傷的構件,在安裝前由制作單位進行返修;對于輕微的損傷,安裝單位也可以在現場進行修整。同時,檢查構件的材質證明、質量檢驗報告等文件是否齊全。
- 材料堆放
- 構件進場應堆放整齊,防止變形和損壞,堆放時應注意放在穩定的枕木上,并根據構件的編號和安裝順序來分類。
- 設備選型與檢查
- 根據鋼桁架的重量、跨度、安裝高度等因素,選擇合適的起重設備(如汽車吊、塔吊等)、焊接設備、測量?jī)x器等,并對設備進行檢查、調試和維護,確保設備性能良好。
- 鋼構件驗收
三、安裝工藝流程
- 基礎驗收與處理
- 與土建方進行預埋件交接,并派專業測量人員進行驗收,檢測預埋件的軸線尺寸偏差、標高偏差等。預埋件定位、標高驗收合格后方可進入吊裝工作。若預埋件存在偏差,應根據偏差情況采取相應的處理措施(如調整、加固等)。
- 鋼桁架拼裝
- 高空組拼工藝流程
- 在高空承重架上搭設拼裝臺,放線測量,將分段構件擺放在立拼胎架上。
- 接口處的腹桿吊裝到位,在接頭兩端各系一5t倒鏈,兩端同時收緊倒鏈,使弦桿對口間隙在6mm。
- 用水平儀、經緯儀、鋼卷尺反復校核弦桿的垂直度、標高、水平度、總長度、起拱高度等無誤后,擰緊接口處的臨時節點板的臨時螺栓,再校正后施全面對稱焊接。
- 焊縫超聲波探傷驗,標高調整:用桁架下端的千斤頂進行調整。
- 拼裝質量標準
- 桁架總拼裝長度允許偏差為5 - 10mm,桁架總拼起拱高度5 - 10mm,水平度0mm,桁架垂直度2mm。嚴格執行各項施工規范制定本工程的測量工藝、焊接工藝保證拼裝安裝的準確性。將接頭處用臨時連接板、臨時螺栓固定,校核后焊接。
- 高空組拼工藝流程
- 鋼桁架吊裝
- 單機整體吊裝法
- 確定吊車位置選址,依據現場工地實際狀況選擇合適的位置。計算吊車工作臂長、起吊重量等參數,根據這些參數參照汽車吊性能參數表選用合適的吊車(如400t汽車輪胎吊車等)。

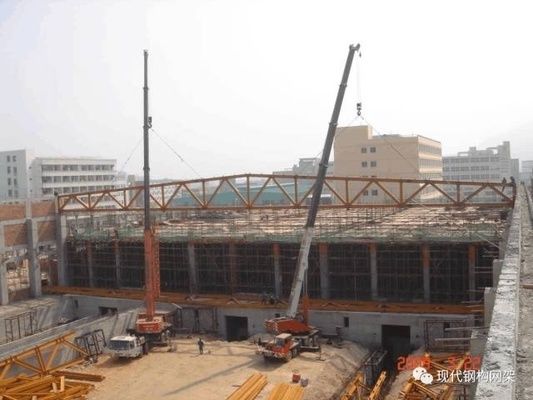

- 雙機抬吊整體吊裝法
- 同樣進行吊車位置選址,計算每臺吊車的工作臂長、單吊車起吊重量等參數,選用合適的吊車(如120t吊車等)進行雙機抬吊。
- 吊裝前準備
- 吊裝前的最終檢查:索具、工具是否齊全,符合安全要求;全部鋼桁架編號、限制線是否齊全;安全設施是否齊備,道路是否平整,起重設備是否完好。
- 對關鍵控制點進行復核,如對預埋件頂面進行測量并用墊板找平,復核支架之間及棧橋有安裝聯系的主體結構間距、垂直度等要求,檢查預埋件位置是否準確,預埋螺栓誤差不得超過2mm。
- 清理鋼桁架兩側雜物,平整吊車吊裝位置的場地。
- 對吊裝人員進行安全培訓教育,確保吊裝指揮人員、焊工、起重工、司機等參及吊裝的工作人員有相應的上崗工作證書。
- 滿足編制專項吊裝施工方案并交底、進場起重機械檢驗合格并報審、鋼桁架組裝檢驗批報驗驗收合格、混凝土支架結構及及棧橋有安裝聯系的主體結構全部施工結束并有工序交接資料、檢查組裝好的鋼桁架構件是否放平墊實、起重工檢查好吊具、有專人指揮吊裝等條件。
- 單機整體吊裝法
- 安裝校正
- 桁架的安裝校正
- 對于鋼桁架采用滑移方案,滑移到設計位置后,應在測量工的測量監視下,利用千斤頂、倒鏈以及楔子等對其的軸線偏差以及標高偏差進行校正。
- 整體校正當
- 每個區域的桁架吊完后,對這該區的桁架再進行整體測量校正。
- 桁架的安裝校正
四、測量控制
- 測量的基本內容
- 桁架測量工作內容包括:鋼桁架的安裝精度測量,桁架拼裝、安裝直線度控制,桁架上弦標高控制,變形觀測等。
- 桁架安裝測量控制
- 桁架安裝的測量控制重點在于就位的控制,在柱支座精度保證的前提下,進行預埋件驗收交接軸線控制點和標高基準點,布設桁架軸線和定位標高;復測支座的定位、標高、做好記錄。
五、質量保證措施
- 質量標準
- 遵循相關的鋼結構工程施工質量驗收規范(如《鋼結構工程施工質量驗收規范》(GB50205 - 2001)),明確鋼桁架安裝的各項質量標準,如構件的尺寸偏差、焊接質量、安裝精度等要求。
- 質量控制措施
- 原材料質量控制
- 對鋼構件的原材料進行嚴格的檢驗,確保其質量符合設計要求。
- 施工過程質量控制
- 在鋼桁架拼裝、吊裝、焊接等施工過程中,加強質量檢查,嚴格按照施工工藝和質量標準進行操作,對發現的質量問題及時進行整改。
- 質量檢驗與驗收
- 建立質量檢驗制度,對鋼桁架安裝的各個工序進行檢驗,未經檢驗或檢驗不合格的工序不得進入下一道工序;在鋼桁架安裝完成后,按照相關規范進行驗收,確保工程質量達到合格標準。
- 原材料質量控制
六、安全保證措施
- 安全管理制度
- 建立健全安全管理制度,如安全生產責任制、安全教育培訓制度、安全檢查制度、安全事故應急預案等。
- 安全技術措施
- 在鋼桁架安裝過程中,針對起重作業、高空作業、焊接作業等危險作業,制定相應的安全技術措施,如設置安全警示標志、佩戴個人防護用品、確保設備安全運行等。
- 安全教育培訓
- 對所有施工人員進行安全教育培訓,提高施工人員的安全意識和安全操作技能,防止安全事故的發生。
七、進度計劃與保證措施
- 進度計劃
- 根據工程總工期要求,編制鋼桁架安裝的詳細進度計劃,明確各個工序的開始時間、完成時間和持續時間,合理安排施工順序和資源配置。
- 進度保證措施
- 組織措施
- 建立高效的項目管理組織機構,明確各部門和人員的職責,加強協調配合,確保施工順利進行。
- 技術措施
- 采用先進的施工技術和工藝,提高施工效率,如采用先進的焊接技術、吊裝技術等。
- 經濟措施
- 建立合理的獎懲制度,對按時完成任務的施工班組和個人進行獎勵,對拖延工期的進行處罰,激勵施工人員積極推進工程進度。
- 資源保障措施
- 確保施工所需的人力、物力、財力等資源的及時供應,如保證材料及時進場、設備正常運行等。
- 組織措施
鋼桁架安裝安全技術要點
鋼桁架拼裝質量控制方法
鋼桁架吊裝常見問題及對策
鋼桁架安裝進度計劃編制
