鋼結構房屋水電怎么施工(鋼結構水電施工常見問題鋼結構水電施工常見問題鋼結構水電施工驗收標準)
鋼結構房屋的水電安裝施工是一個復雜且精細的過程,需要遵循一系列嚴格的標準以確保安全和功能性。以下是關于鋼結構房屋水電施工常見問題、驗收標準的簡要概述:,,1. 施工準備:在開始施工前,必須確保所有材料和工具符合設計規范。這包括管道、電線、插座等材料的規格和質量。,2. 結構連接:鋼結構與水電系統之間的連接必須牢固可靠,避免漏水或電氣短路的風險。,3. 防水處理:鋼結構的接縫和角落是防水的關鍵部位,需要使用專業的防水材料進行密封處理。,4. 電氣安裝:電氣線路應按照規定的布線方式安裝,并做好絕緣保護,以防止觸電事故。,5. 水路系統:水管應從適當?shù)奈恢靡?,并連接到每個用水點。要確保排水系統暢通無阻,防止積水問題。,6. 驗收標準:完成施工后,需要進行嚴格的驗收工作,包括檢查所有安裝是否符合設計圖紙和技術規范,以及是否存在任何安全隱患。,,以上內容僅供參考,具體施工細節和驗收標準可能會因地區、設計和項目要求而有所不同。
鋼結構房屋水電施工
一、施工準備
- 工具與材料準備
- 準備水電工具,如電焊機等,還有水管、電線、開關插座等材料。這是確保施工順利進行的基礎,因?yàn)闆]有合適的工具和材料,施工將無法開展。
- 了解設計圖紙
- 詳細了解鋼結構房屋的設計圖紙,包括水電管線的位置、布局等信息。只有明確設計要求,才能準確進行后續施工步驟,避免施工錯誤。
- 確定施工計劃
- 根據設計圖紙,制定水電施工計劃,包括施工順序、工期等。合理的施工計劃有助于提高施工效率,保證工程按時完成。
- 安全措施
- 施工過程中,要嚴格遵守安全操作規程,佩戴好安全帽、手套等防護設備。這能保障施工人員的人身安全,減少施工事故的發生。
二、水路安裝
- 確定水管線位置與布局
- 根據設計圖紙確定水管線的位置和布局。這是水路安裝的首要步驟,為后續水管連接等工作奠定基礎。
- 連接水路設備
- 按照設計要求,連接水龍頭、水嘴等水路設備。確保設備連接正確,才能保證水路的正常使用。
- 接入主管道與漏水測試
- 接入主管道,并進行漏水測試,確保水路安裝無漏水現象。漏水測試是檢驗水路安裝質量的關鍵步驟,若存在漏水問題,需要及時排查和修復。
- 固定與密封水管

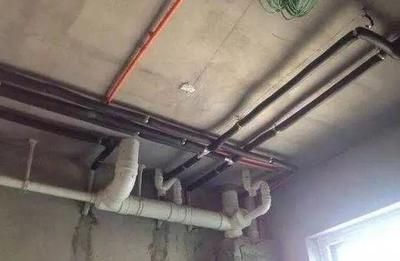

將水管布線固定在鋼結構房屋的墻壁上,并進行密封處理。固定和密封工作可以保證水管的穩定性和安全性,防止水管松動和漏水。
在鋼結構別墅的水路安裝中,排水要在基礎施工時做好預埋,龍骨預留好管線口方便后續施工;給水管出水口先焊接90彎,固定好水管然后焊接內絲直接,直接口超出龍骨4 - 5公分(考慮到后續內墻板、水泥層和貼瓷板等厚度)。
冷熱水管安裝時,冷熱水管不能同槽,否則會因水錘效應導致墻面開裂和水溫問題,且應遵循左熱右冷、上熱下冷原則,冷熱出水口要水平對齊,中間隔至少15cm,冷熱水管交叉處要使用過橋彎;水路盡量走豎管,少走橫管,一是避免破壞墻體剛性,二是方便后期施工安裝;墻內埋的水管不要有接頭,水管穿梁使用金屬保護套,并用泡沫膠密封。
三、電路安裝
- 確定電線走向與布線方案
- 根據設計圖紙確定電線的走向和布線方案。明確電線的走向和布線方式,是電路安裝準確無誤的前提。
- 開鑿與安裝電線槽
- 在鋼結構房屋的墻壁上開鑿電線槽,安裝電線槽。電線槽為電線提供了合適的安裝空間。
- 選擇電線與布線連接
- 根據電線的負載要求,選擇合適規格的電線,并進行布線連接。合適規格的電線能保證電路安全,避免過載等問題。
- 安裝電器設備與接地
根據設計要求,安裝開關插座、燈具等電器設備,并進行電路接地,確保電路工作安全可靠。電器設備的正確安裝和電路接地是保障電路正常運行和使用安全的重要環節。

在鋼結構別墅電路安裝中,主體輕鋼結構建好開始做水電時,要固定好底盒,套線管穿線;板面上的線管用鐵絲綁扎在樓板鋼筋上進行固定,接線盒采用“卡箍法”進行固定,接線盒與鋁模板接觸緊密,然后采用短鋼筋頭將盒子四周卡住防止水平方向移動,加固短鋼筋點焊(或綁扎)在樓板底筋上,再用鐵絲將盒子進行“十”字型綁扎固定在就近的底板梁筋上,防止接線盒上下移動。
四、防雷接地、均壓環、等電位焊接(針對鋼結構別墅情況)

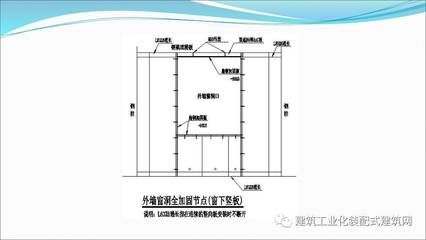

- 焊接40*4鍍鋅扁鐵均在墻體鋼筋、梁柱鋼筋里面,跟傳統木模板施工工藝一樣,施工過程中與鋁模板沒有交叉、接觸的現象,穿梁套管與模板不存在交叉沖突。
五、檢查與測試
- 水路檢查
- 水路安裝完成后,進行漏水測試,檢查水管線是否有漏水情況。及時發現漏水問題并修復,確保水路正常。
- 電路檢查
- 電路安裝完成后,進行電路測試,檢查電器設備的使用情況。保證電路暢通,電器設備正常工作。
- 連接情況檢查
- 檢查水路和電路的連接情況,確保水電系統的正常工作。連接情況良好才能保證整個水電系統的協同運行。
