鋼結構防火涂料做法(鋼結構防火涂料施工常見問題及解決鋼結構防火涂料施工常見問題)
鋼結構防火涂料施工是確保建筑結構在火災中能夠有效保護的重要環節。由于多種因素,施工過程中常會遇到一些問題。本摘要將探討一些常見的鋼結構防火涂料施工問題以及相應的解決策略:,,1. 涂層不均勻:可能原因包括攪拌不充分、涂層厚度不一致等。為解決此問題,需確保涂料攪拌均勻,并嚴格控制涂層厚度,必要時使用專用設備進行噴涂。,,2. 涂層開裂或脫落:這可能是由于環境濕度變化、基材表面處理不當或涂料質量問題引起的。應選擇適合當?shù)貧夂驐l件的涂料,并確?;谋砻媲鍧崱o油污。,,3. 涂層顏色不均:這通常是因為涂料混合不勻或顏料分散不良。應嚴格按照配比進行涂料混合,并在涂裝前充分攪拌。,,4. 附著力不足:可能由涂料與基材的匹配性差或涂裝工藝不當導致。應選擇與基材相容性好的涂料,并采用正確的涂裝方法和技術。,,5. 施工周期過長:這可能是由于涂料干燥時間不足或環境溫度過低造成的。應適當調整施工環境和條件,確保涂料達到適宜的干燥速度。
鋼結構防火涂料做法
一、施工前準備
- 鋼結構表面處理
- 對鋼結構表面做除銹和防腐處理,要徹底清除鋼構件表面的灰塵、油污、浮銹等雜物,確保鋼結構上沒有漏涂現象后方可進行下道工序。對于需要防銹的鋼結構,可先刷防銹底漆,并且要等到防腐底漆全部干透后再進行防火涂料的施工。
- 材料與工具準備

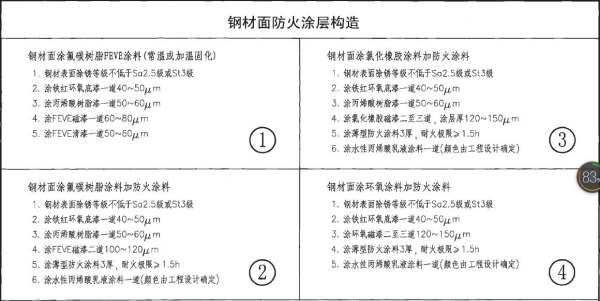

- 材料:根據需求選用合適的鋼結構防火涂料,例如從分散體系可分為水溶型和溶劑型;從防火形式分為膨脹型和非膨脹型;從應用范圍分室外型和室內型;從厚度分為厚涂型、薄涂型和超薄型等。經檢驗合格后的涂料,應放在通風干燥處,防止雨淋、受潮,在有效儲存期內使用。
- 工具:如噴槍(噴涂時使用,噴槍口直徑為6 - 10mm)等,根據施工方式確定相關工具,并確保工具可正常使用。
- 施工環境確認
- 施工環境溫度應在0 - 40℃,基材溫度在5 - 45℃,空氣相對濕度不大于90%,風速不大于5m/s,施工環境應保持空氣流通。如果遇到陰雨天,或者鋼結構表面有結露現象,并且空氣中的濕度超過90%,不適宜進行施工。施工現場要嚴禁明火,儲存防火涂料的空間應該防止雨淋和暴曬,要對涂料進行保護。
- 對不需要進行防火保護的墻面、門窗、機械設備和其他構件等應進行遮蔽保護。
二、防火涂料施工
- 涂料攪拌
- 施工前涂料應充分攪拌,使其中的化學成分充分融合,攪拌均勻后再進行施工。
- 施工方式
- 噴涂

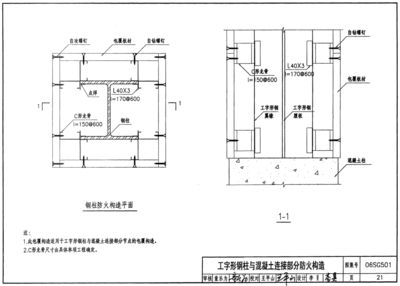

- 是較為常用的方式。將噴槍垂直于被噴鋼件,距離為0.35 - 0.6米為宜,空氣壓力保持0.4 - 0.6MPa進行噴涂。每次噴涂厚度根據施工環境、溫度的情況而定,一般情況下首層厚度為1 - 2mm。例如在薄型鋼結構防火涂料施工時,第一層噴涂厚度1 - 2mm,表面呈麻面狀,講求圖層要噴薄、勻、表層覆蓋嚴;第二層待第一層實干后(可用手扣一下,看是否牢固)再噴涂,將水和液料按配比說明標準攪拌均勻,噴涂厚度2 - 3mm,表面呈麻面狀;第三層在第二層達表干后即可噴涂,配比方法同第二層,厚度2 - 3mm。直至達到鋼檁圖層厚度3.2±0.5mm,鋼梁4.6±0.5mm,以消防驗收合格為標準。
- 防火涂料需分層噴涂,每層施工后需等待干燥,一般每次施工間隔應大于18 - 24h。在噴涂過程中,掌握好噴射距離和角度,盡量減少回彈。干凈的落地涂料應及時清掃回收,可重新攪拌使用(超過1小時則不宜使用)。如果是厚型防火涂料噴涂時損耗一般為20% - 30%,不過薄型防火涂料的噴涂損耗沒有提及,可能需要根據具體的施工情況確定。
- 刷涂:雖然有的工程會選擇噴涂的形式來施工,但刷涂也是一種方式,不過相對噴涂來說效率可能較低。在刷涂時應注意涂抹均勻,避免漏涂等情況。
- 抹涂
- 涂抹時應注意壓實,不得有蜂窩麻面。
- 在涂抹施工區地面上可鋪設鐵板,以接收落地涂料并及時回收,重新攪拌后使用,但落地后停留60分鐘以上者,不得再用。
- 噴涂
三、防火涂料施工后
- 表面處理
- 涂層表面有明顯的凸起和凹坑,應用抹刀抹平,以保證涂層表面均勻、光滑。
- 成品保護
- 涂層噴涂后,應蓋上布或其他物品,避免強風暴曬,造成涂層開裂。新建的涂層應防雨,不需要噴涂、抹灰的部位,如果在噴涂前被污染,應立即清洗。
- 施工完畢后,對設備及工具用水清洗干凈。涂料施工后一周內梁、柱防止強烈振動。
四、施工注意事項
- 涂料管理
- 防火涂料在運輸和儲存過程中應防雨、防潮。如果涂層在使用過程中變稠(時間不要太長),加少量水攪拌均勻后再使用;結塊時不得使用。
- 施工團隊要求
- 鋼結構防火涂料的施工,應該交由經過專業培訓并且擁有合格資質的施工團隊進行,還要根據建筑工程的特點定制嚴格的施工方案,并按照規劃執行,以保證防火涂層的牢固。
