鋼結構安裝順序流程
鋼結構安裝是建筑工程中的重要環節,其正確和高效的執行對于整個項目的質量和進度至關重要。本文旨在提供一個詳細的鋼結構安裝順序流程,以指導工程師和技術人員在施工過程中遵循正確的步驟。,,鋼結構的準備工作包括材料檢驗、構件加工與組裝前的準備工作。按照設計圖紙的要求進行現場測量,確保所有構件的位置準確無誤。隨后,根據施工方案和工藝流程,開始安裝基礎結構,如柱子、梁等。,,在安裝基礎結構后,下一步是安裝支撐系統,這通常包括鋼柱、鋼梁和其他必要的支撐構件。接下來是主體結構的安裝,包括屋面板、樓板以及連接這些構件的節點。完成所有細節處理和安全檢查,確保所有工作符合設計和規范要求。,,在整個鋼結構安裝過程中,必須嚴格遵守施工標準和程序,確保每個環節的質量。還需要對施工現場進行有效的管理,以確保施工效率和安全性。通過遵循上述流程,可以有效地保證鋼結構工程的順利完成,為建筑項目的成功奠定堅實的基礎。
鋼結構安裝順序流程
鋼結構安裝是一個復雜的過程,涉及多個步驟和注意事項。以下是詳細的安裝順序和流程:

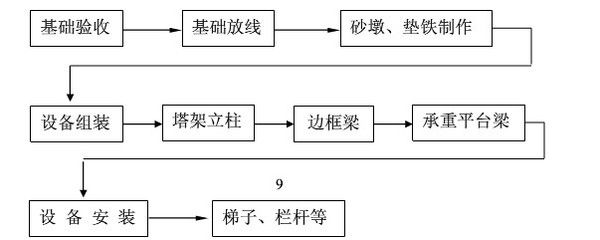

1. 基礎施工
- 地基開挖:根據設計要求開挖地基,確保地基的深度和寬度符合標準。
- 墊層澆筑:在地基底部澆筑混凝土墊層,確保地基的穩固性。
- 回填與夯實:墊層澆筑完成后,進行回填并夯實,確保地基的密實度。
2. 立柱安裝
- 基礎清理:清理基礎表面,確保無雜物。
- 標高調整:從牛腿上平面向下量1米作為理論標高,標出明顯標記。
- 定位基準:在立柱底板上標出通過立柱中心的縱橫軸十字交叉線。
- 立柱吊裝:將立柱吊裝到位,使立柱上的十字線與基礎上的十字線重合。
- 標高校正:使用水平儀校正立柱的標高,用墊塊墊實,擰緊地腳螺絲。
- 垂直度校正:使用兩臺經緯儀從兩個軸線方向校正立柱的垂直度,達到要求后使用雙螺帽將螺栓擰緊。

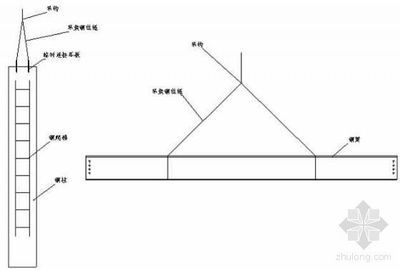

- 臨時固定:對于單根不穩定結構的立柱,可借助加風纜臨時保護措施。對于設計有柱間支撐的立柱,可借助安裝柱間支撐,以增強結構穩定性。
3. 吊車梁安裝
- 檢查變形:吊車梁安裝前,檢查其變形情況,確保變形不超限。
- 單片吊裝:將吊車梁?jiǎn)纹跹b就位,與牛腿用螺栓連接。
- 連接板連接:將梁上緣與柱之間的連接板連接。
- 標高校正:使用水平儀和經緯儀校正吊車梁的標高和垂直度,符合要求后將螺栓擰緊。
4. 屋面梁安裝
- 地面拼裝:在地面進行屋面梁的拼裝,確保構件變形不超限,高強度螺栓連接摩擦面無泥沙等雜物。
- 墊起支撐:使用無油枕木將構件墊起,兩側用木杠支撐,增強穩定性。
- 單元拼裝:以兩柱間為一單元進行拼裝,檢查梁的直線度和螺栓孔間距尺寸。
- 高強度螺栓擰緊:調整檢驗達到要求后,擰緊高強度螺栓。
5. 檁條安裝
- 檢查變形:安裝前檢查檁條的變形情況,如有超限進行處理。
- 清除污物:清除構件表面的油污、泥沙等。
- 分組吊裝:將數根檁條作為一組,一起吊裝。
- 坡度檢查:在一跨安裝完畢后,檢查檁條的坡度。
6. 屋面板和墻面板安裝
- 屋面板安裝:將屋面板安裝到位,通過PVC膜固定。
- 檐口設計:設計好檐口,確保防水性能。
- 屋脊擋水:進行屋脊擋水施工。
- 墻面板安裝:通過拉條連接和固定墻面板。
7. 其他附件安裝
- 檢查變形:安裝前檢查附件的變形情況。
- 清除污物:清除附件表面的油污、泥沙等。
- 安裝固定:將附件安裝到位,確保固定牢固。
注意事項
- 安全措施:在整個安裝過程中,確保安全措施到位,如佩戴安全帽、安全帶等。
- 質量檢查:每一步驟完成后,進行質量檢查,確保符合設計要求。
- 環境保護:注意施工現場的環境保護,避免污染。
通過以上步驟,可以確保鋼結構安裝的質量和安全性。
