国产 精品 欧美 综合 在线_久久久无码精品亚洲日韩乱码_国产午夜理论不卡在线观看_亚洲色图区三区四区五视频_免费av在线播放_400部情侣露脸高潮自拍_又粗又硬又爽毛片免费视频_a级毛片全免费观看_亚洲视频小说图片及及及_国庆探花av在线

鋼結構廠房詳細施工流程(鋼結構廠房施工安全措施鋼結構廠房施工安全措施)

摘要:鋼結構廠房的施工流程包括多個階段,從前期準備到最終驗收。在施工過程中,安全是最重要的考慮因素。本文將詳細介紹鋼結構廠房施工的安全措施,包括施工現場的安全規劃、工人的個人防護裝備、以及施工機械和設備的使用安全。還將強調對施工人員進行定期的安全培訓和教育的重要性。通過遵循這些安全措施,可以有效地預防事故的發生,確保施工過程的安全和順利進行。

鋼結構廠房詳細施工流程

一、前期準備階段

  1. 土地相關審核
    • 無論是國內還是國外,建造鋼結構廠房首先要進行土地使用方面的審核,確保房屋建筑的合法性。
  2. 項目規劃與設計
    • 周邊環境考察與初步設計規劃:考察周邊環境、地勢地形等因素,并與客戶進行溝通,確定初步設計規劃。之后建筑公司或設計團隊會確定設計圖紙,再與客戶溝通并最終定稿。
    • 設計圖紙審核與完善:在施工前期,需要根據現場情況合理設計施工圖紙,確定之后仍然需要加強對設計圖紙的審核,明確施工的注意事項、現場施工要求以及施工難點等。
    • 制定施工計劃:完成詳盡的施工計劃,包括施工方案、現場布置圖、施工周期計劃、施工應急方案等,以確保真正進行到施工步驟后,可以盡可能控制施工現場的不可控因素。

二、基礎工程階段

  1. 現場勘探:勘察現場實際情況,確保施工質量。
  2. 施工放線
    • 按照設計要求,根據圖紙要求,配合土建單位將標高、軸線核實核準。施工前用經緯儀復核軸線,并用水準儀確定標高,并用墨線在不易損壞的固定物上作好記號,注明標高,并做好記錄。在確定軸線和標高之后,即放好大樣之后,再放小樣,也就是確定每個鋼柱在基礎混凝土上的連接面邊線及縱橫十字軸線,即門式剛架的柱腳位置。在定位剛架時,要盡量避免剛架柱腳與螺栓的碰撞,以避免剛架柱底面的變形,從而減少與基礎混凝土的接觸面,以及螺栓的彎曲變形,造成螺栓糾直之后給螺栓帶來的強度損耗。
  3. 基礎混凝土內預埋螺栓
    • 在基礎混凝土澆搗之前,再仔細核對螺栓的大小、長度、標高及位置,并固定好預埋螺栓。用黃油及塑料薄膜包住預埋螺栓的絲口部分,以避免混凝土澆搗時對螺栓絲口的污染。澆搗混凝土時,派有經驗的專人值班,做好混凝土澆搗時對預埋螺栓定位的影響?;A混凝土澆搗之后,及時清理預埋螺栓桿及絲口上的殘留混凝土。

三、鋼結構制作階段

  1. 下料圖單
    • 此工序為材料檢驗部分,其內容包括對工程所選用的型號、規格的確認以及材料的質量檢查。檢驗方法為檢查鋼材質量證明書和復試報告,用鋼卷尺、卡尺檢查型號、規格。
  2. 放樣、號料
    • 放樣劃線時,應清楚標明裝配標記、螺孔標注、加強板的位置方向、傾斜標記及中心線、基準線和檢驗線,必要時制作樣板。注意預留制作、安裝時的焊接收縮余量,切割、刨邊和銑加工余量,安裝預留尺寸要求。劃線前,材料的彎曲和變形應予以矯正。放樣和樣板的允許偏差:平行線距離和分段尺寸0.5mm;對角線差1.0mm;寬度、長度0.5mm;孔距0.5mm;加工樣板角度20'。號料的允許偏差:外形尺寸1.0,孔距0.5。質量檢驗方法為用鋼尺檢測。
  3. 下料
    • 鋼板下料采用數控多頭切割機下料,但下料前應將切割表面的鐵銹、污物清除干凈,以保持切割件的干凈和平整,切割后應清除溶渣和飛濺物,操作人員熟練掌握機械設備使用方法和操作規程調整設備最佳參數的最佳值。質量檢驗標準:切割的允許偏差值項目允許偏差零件寬度、長度3.0、邊緣缺棱1.0、鋼端部垂直度2.0。鋼材剪切面或切割面應無裂紋、夾渣和分層。質量檢驗方法為目測或用放大鏡、鋼尺檢查。
  4. 組立、成型
    • 鋼材在組立前應矯正其變形,并達到符合控制偏差范圍內,接觸毛面應無毛刺、污物和雜物,以保證構件的組裝緊密結合,符合質量標準。組立時應有適量的工具和設備,如直角鋼尺,以保證組立后有足夠的精度。采用設備為Z12型型鋼組立機。點焊時所采用焊材與焊件匹配,焊縫厚度為設計厚度的2/3且不大于8mm,焊縫長度不小于25mm,位置在焊道以內。組立成型時,構件應在自由狀態下進行,其結構應符合《鋼結構工程施工及驗收規范》及有關標準規定。經檢查合格后進行編號。質量檢驗標準:允許偏差符合《鋼結構工程施工及驗收規范》有關規定。垂直度()b/100且不大于2.0。質量檢驗方法為用直尺、角尺檢查。
  5. 焊接
    • 該工序采用設備為門式全自動埋弧焊機。埋弧自動焊焊接規范,焊接鋼柱、鋼梁采用門式自動埋弧焊進行焊接;柱梁連接板加肋板采用手工焊接。使用門式自動焊應滿足以下兩點:焊接后邊緣30 - 50mm范圍內的鐵銹、毛刺污垢等必須清除干凈,以減少產生焊接氣孔等缺陷的因素;引弧板應與母材材質相同,焊接坡口形式相同,長度應符合標準的規定;使用手工電弧應滿足以下規定:使用狀態良好、功能齊全的電焊機,選用的焊條需用烘干箱進行烘干。質量檢驗標準和方法:截面高度h <1000 4.0截面寬度3.0翼緣板垂直度()b/100且不應大于3.0彎曲矢高l/1000且不應大于10.0扭曲h/250且不應大于5.0腹板局部平面度t <14 3.0;t≥14 2.0。
  6. 制孔
    • 采用設備為搖臂鉆。質量檢驗標準:螺栓孔及孔距允許偏差符合《鋼結構施工及驗收規范》的有關規定。質量檢驗方法為用直尺、鋼尺、卡尺和目測檢查。
  7. 矯正型鋼
    • 工藝要求操作人員熟悉工藝內容并熟悉掌握設備操作規程,矯正完成后,應進行自檢,允許偏差符合《鋼結構施工及驗收規范》有關規定。
  8. 端頭切割
    • 焊接型鋼柱梁矯正完成,其端部應進行平頭切割,所用設備為端頭銑床,端部銑平的允許誤差見下表:銑平面的平面度0.3。
  9. 除銹
    • 除銹采用專用除銹設備,進行拋射除銹可以提高鋼材的疲勞強度和抗腐能力,對鋼材表面硬度也有不同程度的提高,有利于漆膜的附著,不需增加外加的涂層厚度。

四、鋼結構安裝階段

  1. 鋼結構運輸?shù)浆F(xiàn)場:加工后的鋼結構會被運輸?shù)绞┕がF(xiàn)場。
  2. 吊裝鋼柱
    • 鋼梁吊裝前,需要先確保柱底混凝土達到設計強度的95%后方可進行吊裝。吊裝過程中,需要用經緯儀控制鋼梁的垂直度,確保無誤差。
  3. 墻面檁條安裝
    • 檁條截面較小,重量較輕,采用一鉤多吊或成片吊裝的方法吊裝。

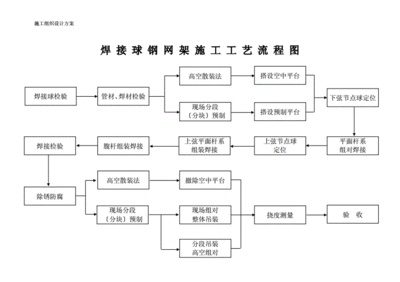

  4. 吊車梁安裝→鋼梁安裝→屋架、屋面板及屋檐板安裝→墻面板安裝:按照施工流程依次進行這些部件的安裝工作,在安裝過程中需注意保證各部件的安裝精度和連接牢固性等要求。

五、涂裝工程階段

  1. 鋼結構涂裝:對鋼結構進行涂裝操作,起到防腐、防銹等作用,提高鋼結構的耐久性和美觀性。

六、驗收交付階段

  1. 施工完畢驗收:施工完畢以后,相關的質量監督部門,會對鋼結構廠房房屋進行施工驗收,最后進行交付階段。
鋼結構廠房施工安全措施鋼結構廠房施工常見問題鋼結構廠房施工質量控制鋼結構廠房施工進度管理鋼結構廠房詳細施工流程(鋼結構廠房施工安全措施鋼結構廠房施工安全措施) 建筑方案設計 第1張鋼結構廠房詳細施工流程鋼結構廠房詳細施工流程(鋼結構廠房施工安全措施鋼結構廠房施工安全措施) 建筑方案設計 第2張鋼結構廠房詳細施工流程(鋼結構廠房施工安全措施鋼結構廠房施工安全措施) 建筑方案設計 第3張鋼結構廠房詳細施工流程(鋼結構廠房施工安全措施鋼結構廠房施工安全措施) 建筑方案設計 第4張鋼結構廠房詳細施工流程(鋼結構廠房施工安全措施鋼結構廠房施工安全措施) 建筑方案設計 第5張

發表評論

快捷回復:表情:
AddoilApplauseBadlaughBombCoffeeFabulousFacepalmFecesFrownHeyhaInsidiousKeepFightingNoProbPigHeadShockedSinistersmileSlapSocialSweatTolaughWatermelonWittyWowYeahYellowdog
評論列表 (暫無評論,1人圍觀)

還沒有評論,來說兩句吧...

目錄[+]
