粘鋼加固施工方案及流程(粘鋼加固施工中的常見問題)
粘鋼加固是一種常用的建筑結構加固方法,它通過在原有構件上粘貼鋼板來提高其承載能力和耐久性。本施工方案詳細闡述了粘鋼加固的步驟和注意事項,包括材料準備、表面處理、膠粘劑應用、固定方式選擇以及固化過程控制等關鍵環節。也指出了在實際施工中可能遇到的常見問題及應對策略,如鋼板與原構件之間的間隙過大、膠層剝離或脫落等,并提供了相應的解決方案。通過遵循本施工方案,可以確保粘鋼加固工程的質量和安全性,達到預期的加固效果。

粘鋼加固施工方案及流程
粘鋼加固是一種常用的結構加固方法,通過使用粘結劑將鋼板黏貼在結構表面,增加結構的強度和穩定性。以下是詳細的施工方案及流程:
1. 工程概況
在進行粘鋼加固前,需要詳細了解工程的具體情況,包括結構類型、受損情況、設計要求等。這些信息將直接影響施工方案的設計和實施。
2. 編制依據
- 施工圖及圖紙會審紀要
- 《混凝土結構加固設計規范》GB50367-2006
3. 目標要求
- 質量目標:合格
- 安全目標:施工過程中,采取有效的安全措施,杜絕傷亡事故,做到文明施工
4. 施工準備
4.1 技術準備
- 圖紙會審:在工程開工前,根據施工圖進行詳細的技術交底,明確設計意圖。
- 技術交底:隊伍進場后,施工單位技術人員應根據施工圖紙制定施工計劃書,依次對每一道工序進行詳細的技術交底,確保所有施工人員熟悉施工程序和操作要領。
4.2 主要材料
- 粘結劑:選擇適合結構的高性能結構膠或環氧樹脂膠。
- 鋼板:選擇適宜厚度和尺寸的鋼板,通常采用碳鋼或不銹鋼材質。
- 表面處理劑:用于清潔和處理結構表面,確保黏結效果。
- 清潔工具:如刷子、刮刀等,用于清理結構表面。
- 彩色標記筆:用于標記施工區域。
- 個人防護裝備:包括手套、護目鏡等。
- 電動工具:如電鉆、電鋸等。

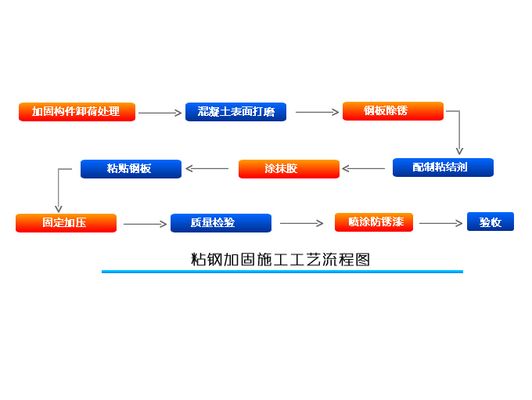

5. 施工步驟
5.1 結構檢查
在施工前,需要對待加固的結構進行仔細檢查,確保結構沒有明顯的損壞或裂縫,以保證加固效果和施工安全。
5.2 表面處理
- 清潔結構表面:使用清潔工具徹底清除結構表面的灰塵、污垢和油脂。
- 處理結構表面:使用表面處理劑對結構表面進行處理,以提高粘結效果。
5.3 鋼板準備
- 剪切鋼板:根據結構尺寸和形狀,將鋼板剪切成適當?shù)某叽纭?/li>
- 清潔鋼板表面:對鋼板表面進行清潔,確保表面光滑和清潔,以提高粘結效果。
5.4 打標記
使用彩色標記筆在結構上標記粘鋼板的位置和尺寸,確保施工的準確性和一致性。
5.5 涂膠
將粘結劑均勻涂布在鋼板和結構表面上。注意,涂膠時要確保完全覆蓋整個接觸面,并保持一定的厚度。

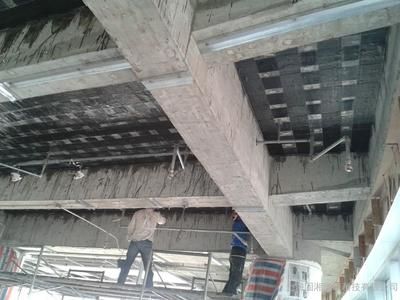

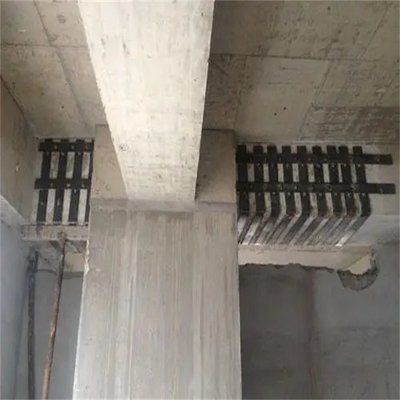

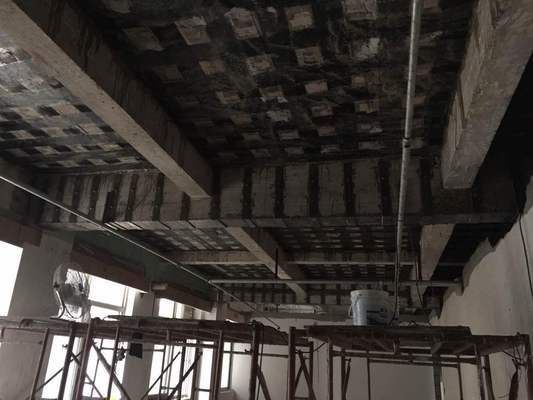

5.6 粘貼鋼板
將涂膠的鋼板粘貼到結構表面上,按照標記的位置和尺寸進行對齊。在粘貼過程中,可以使用適當?shù)墓ぞ吆洼o助材料,如壓塊、壓力機等,幫助確保鋼板與結構緊密粘合。
5.7 固化
根據粘結劑的固化時間和工作環境條件,等待涂膠固化。期間,需要避免外力振動或其他不必要的干擾。
5.8 粗加工和涂漆
在涂膠固化后,對粘鋼板進行粗加工,如修剪邊緣,并進行結構表面的涂漆,以防止腐蝕和提高美觀度。
6. 施工注意事項
- 選擇合適的粘結劑和鋼板:確保其質量和性能符合施工要求。
- 施工前對結構進行仔細檢查:確保結構沒有明顯的損壞或裂縫。
- 施工前要對結構表面進行充分清潔和處理:以提高粘結效果。
- 控制粘貼鋼板的時間間隔:保證粘鋼的固化養護。
7. 質量檢驗
- 用小錘輕擊粘貼鋼板:從音響判斷粘貼效果。
- 采用超聲儀檢測:若錨固區有效粘結面積少于90%,非錨固區有效粘結面積少于70%,應剝離鋼板,重新粘貼。
- 載荷檢驗:一般采用分級加載至正常荷載的標準值,檢測結果較直觀、可靠,但費用較高,耗時也較長。
8. 維護
- 加固后鋼板宜采用20mm厚M15水泥砂漿抹面保護:也可采用涂防銹漆保護,以避免鋼材的腐蝕。
9. 安全文明施工保證措施
- 認真做好安全交底:切實抓好安全教育,操作人員必須嚴格執行安全操作規程。
- 進入現場的施工人員一律戴安全帽:高空作業人員系安全帶,嚴禁酒后人員上架作業。
- 施工人員隨身攜帶的工具:必須放在專用工具袋內,傳遞工具應用繩索拴牢,不得拋擲,嚴防墜物傷人。
- 現場用電嚴格遵循現場用電制度:不得隨意私拉亂接。
- 焊接作業期間:應設置警戒線,并派專人職守,進出口通道必須設置施工標志牌。焊接作業區域應配備滅火器。
- 施工現場設專職安全人員進行監督和巡回檢查。
通過以上步驟和注意事項,可以確保粘鋼加固施工的質量和安全,有效提升結構的強度和穩定性。
